Dombházam

21 Villanyszerelés és kezdődik a vízvezetékszerelés

2016. február 23. 20:27 - Dombházam

Novemberben szerelőbeton került mindenhol a szobákba, az aljzatra.

Kísérletképpen bevetettük mustármaggal a tetőt, zöldtrágyának :). Később fűmaggal vetettük be.

2005 december 6.2005_12_06b.JPG

A szerelőbetonba bebetonoztuk a nappaliban a leendő asztalunk lábát, amit a MÉHből szereztünk – egy vasrúd :D … Illetve berajzoltuk az asztalt és az álkemence kontúrját.

2005 december 6.2005_12_06f.JPG

Szerelőbeton a szobákban.

2005 december 6.2005_12_06v.JPG

Péter bádoggal lezárta végig az előtető tetejét.

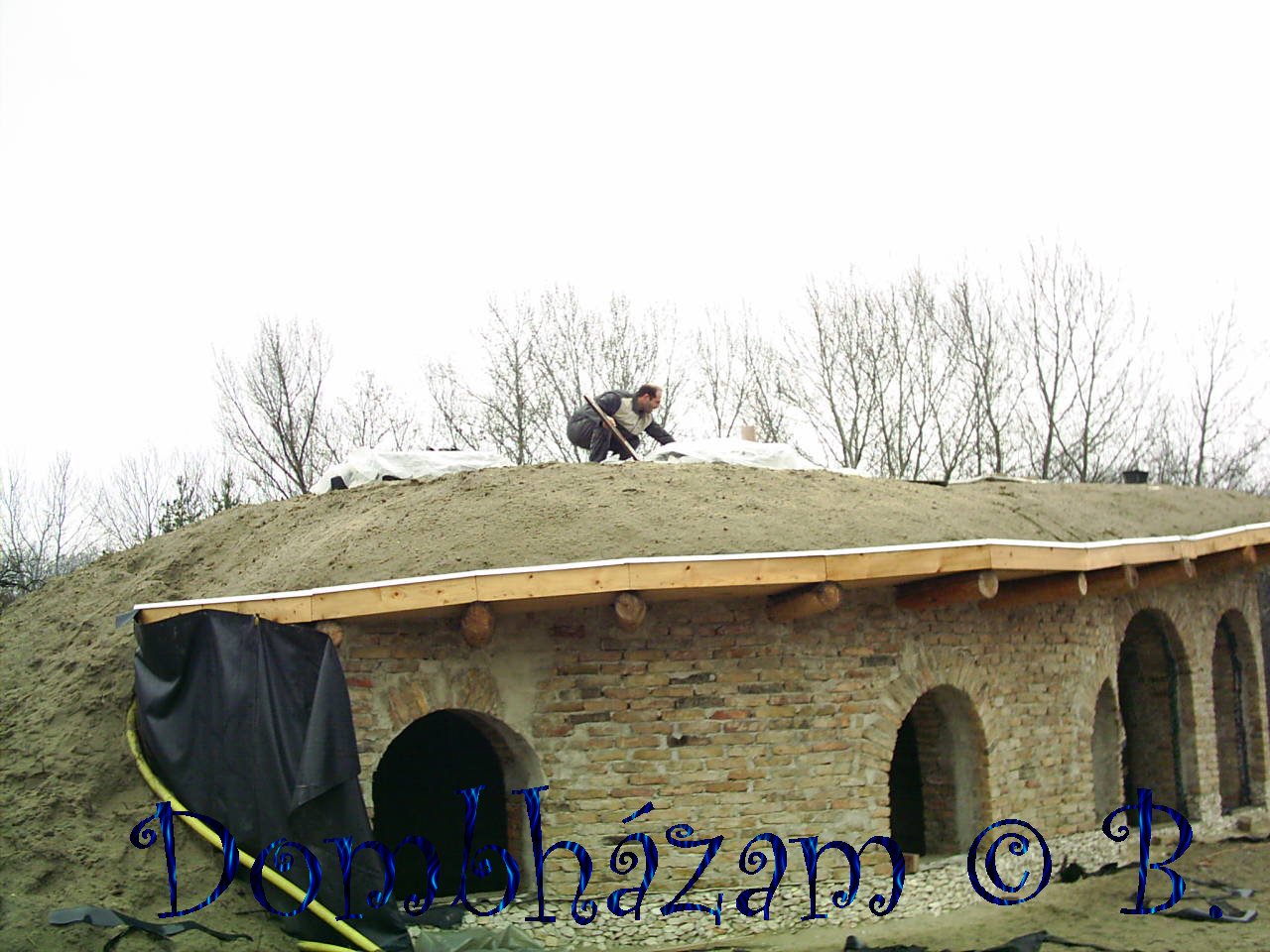

2005 december 6.2005_12_06z2.JPG

Mivel még nem voltak nyílászáróink, ezért télen nem nagyon tudtunk belső munkákat végezni. Mivel ezek íves, egyedi nyílászárók, így boltban nem megvásárolhatóak. Még ősz végén elindultunk asztalosok után. Dombházasokon keresztül is próbálkoztunk kapcsolatokat keresni. Már volt, akivel előzőleg szóban megállapodtunk, hogy egy bizonyos határidőre elkészíti, de csak ígérgetett: „mindjárt kezdi”. Ezek után hónapok múlva sem csinált semmit. Végül itt helyben találtunk asztalost, aki vállalta. Nem olcsón!, de legalább hozzákezdett.

nyílászáró konszignációnyilaszarok2.jpg

A kőművesek mikor csinálták a kupolát, arra nem gondoltak, hogy majd a nyílásokba ajtók és ablakok is kerülnek, és azokat ki is szeretnénk majd nyitni ;). Úgyhogy ez a lépés kimaradt.

Ezért Péternek kellett kivésnie a nyílásoknál a helyet ehhez utólag.

2006 február 25.2006_02_25a.JPG

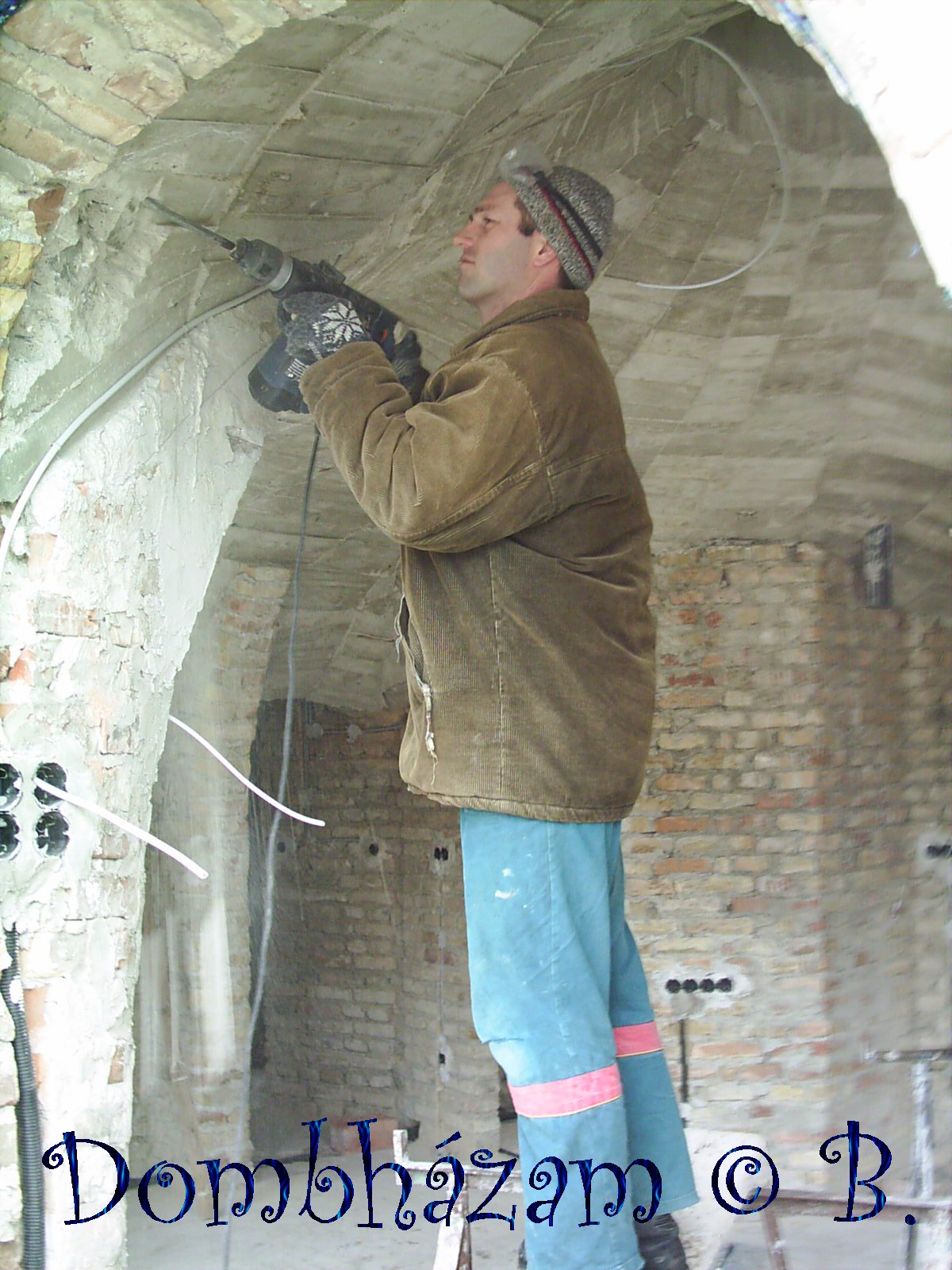

Közben megkezdődött a villanyszerelés és Péter hozzákezdett a vízvezetékszereléshez (megtervezte és kivitelezte).

2006 február 25.2006_02_25b.JPG

Március végén kiásták a pincét. Ez nem közvetlenül a ház alatt található, hanem külön. Fölé kerül majd a melléképület.

2006 március 31.2006_03_31f.jpg

Az időszak pénzügyi összesítése:
2005 november 1. és 2006 március 31. között összesen 3.878.000,-ft

(kábelcsupaszolófogó, 6m3 0-4es sóder, sóder szállítása, 25q oltott mész, 15q cement, 6m3 0-4es sóder, mész, cement, sóder 2 fuvarja, kőművesek munkadíja VI., mérőszalag 7,5m, mustár vetőmag 1kg, láncfűrész, láncfűrészhez láncreszelő, láncolaj, flex, flexhez hobbygyémánt, "Vízvezetékszerelés" könyv, horgany-bádog tetőhöz, Rehau csövek lefolyóhoz, 1.előleg nyílászárókra, 10db-os pormaszk,szelepes pormaszk,szigetelőszalag, védőszemüveg,3ácsceruza, Straus fúrókalapács 850W, flex-alkotmány, elosztó, 7,5 l bio időjárásálló lazúr (2gesztenye, 2tölgy, 2 színtelen) külső nyílászárókhoz, 2kulcsmásolás, karika, 2. előleg nyílászárókra, villany, Henco csövek falfűtéshez, Rehau és Henco csövek vízvezetékhez, kesztyű, falba építhető WC-tartály, WC-tartályhoz nyomólap, fémkereső, SBW fúrókalapács, csavar, tipli, Henco idomok, csapok vízvezetékhez, 172db tipli, 200db csavar fűtéshez, villanyszerelés, Henco csövek vízvezetékhez, 16q cement, 6m3 homok 0-1, cement és homok 2 fuvarja, csavarok, 10kg fűmag, 3. előleg nyílászárókra, 100m3 föld kiásása (pince), betonvasak pince alapjába, manométer-óra, szűkítő, közcsavar, falikorong, 6m3 sóder, sóder fuvarja, Henco csőhajlító rugó)

Szólj hozzá!

20 Föld kerül a tetőre

2016. február 22. 19:57 - Dombházam

Október végére már biztosak voltunk, hogy jó a vízszigetelés, már nem áztunk sehol. Következett a föld felhordása a tetőre. Két napig tartott. Ezt 2 földmunkagéppel végezték, és még embereket is kellett fogadnunk, akik a felkerült földet azonnal igazgatták be lapáttal a helyére, hiszen figyelni kellett, hogy a munkagép kanala ne kerüljön túl közel a vízszigeteléshez, nehogy megsértse. A 2 munkagép 10 munkaórát dolgozott, a 3 ember 2 napot. A föld, ami a tetőre került, eredetileg az alap kiásásakor lett félrerakva. Tehát nem hozattunk külön termőföldet, hanem a telkünkön lévő homokot tettük vissza.

2005 október 26.2005_10_26b.JPG

2005 október 27.2005_10_27a.JPG

Eltűnt a lenti depózott kupac ;)

2005 október 27.2005_10_27n.JPG

A fölkerült homokot azonnal locsoltuk, hogy ne fújja el a szél ;)... és hogy tömörödjön.

2005 október 27.2005_10_27w.JPG

Az északi oldalon ekkor még a földlefutások miatt nagyon beszűkült az átjáró. Ezt tudtuk, hogy egyszer majd módosítani kell, hogy normálisan tudjunk közlekedni.

2005 október 27.2005_10_27z1.JPG

Az időszak pénzügyi összesítése:
2005 október 26. és 2005 október 27. között összesen 133.000,-ft

(8m3 konténeres sittszállítás, házra föld felrakása 2 géppel (10 munkaóra), házra föld felrakása 3 ember 2 nap kézzel)

4 komment

19 Vízszigetelés a tetőn

2016. február 21. 19:52 - Dombházam

Következett a teljes tető (boltozatos-kupolás szerkezet és fa előtetők) vízszigetelése. A felbetonra először geotextília került, majd arra 1,5 mm vastag Sicofol tófólia. Ezt szakemberek helyezték fel. 5 cm-es átlapolással rakták le a fóliát, speciális forrólevegős automata hegesztővel folytonosítva. A csomópontokra biztosítófolt került forrólevegős kézi hegesztővel. Az alapozástól vízszintes falszigeteléssel elválasztott Sicofollal összehegesztették a lefutásoknál.

2005 szeptember 13.2005_09_13a.JPG

Közben készült a külső köpenyfal a nappalinál.

2005 szeptember 13.2005_09_13m.JPG

Itt látszanak az átlapolások.

2005 szeptember 13.2005_09_13x.JPG

Kész a teljes tetőszigetelés és a külső köpenyfal a déli oldalon.

2005 szeptember 15.2005_09_15a.JPG

Azt mondták a vízszigetelők, hogy azonnal rakjuk rá a földet a vízszigetelés után a tetőre. Mi nem így tettünk, mivel le akartuk tesztelni, hogy nem ázik-e valahol. Azután sokszor szakadt az eső, így ki is jöttek a hibák. Áztunk, az egyik szobánál alul bent állt a víz. Mire átbogarásztuk, hogy hol a hiba… És nem pont ott volt, hanem valahol fent éppen egy centiméternyit nem hegesztettek le, de a víz ott talált magának utat. Háromszor hívtuk vissza őket ilyen kis elmaradt hegesztések miatt. Ha ezekkel akkor szembesülünk, mikor már fent van a talaj a tetőn…sosem találjuk meg a hibát…és állandóan áznánk, vagy le kellett volna szedni az összes! földet a tetőről.

Az északi oldalnál kész a lábazat és arról indul a külső köpenyfal.

2005 szeptember 23.

Bent a légjáratok tetejére cserépfedés került.

2005 szeptember 23.2005_09_23e.JPG

Majd mellé andezit kő feltöltés került hőtároló rétegnek.

2005 szeptember 25.2005_09_25a.JPG

Kész az északi oldal köpenyfala.

2005 szeptember 25.2005_09_25d.JPG

Andezit kő a belső töltéshez.

2005 szeptember 25.2005_09_25i.JPG

Készül a nappali aljának a vízszigetelése.

2005 október 19.2005_10_19a.JPG

Felkerültek a tetőre a leendő napkollektorhoz a rézcsövek gégecsőben.

2005 október 19.2005_10_19i.JPG

Az időszak pénzügyi összesítése:
2005 szeptember 13. és 2005 október 19. között összesen 1.089.000,-ft

(28q cement, cement szállítása, <sicofollal vízszigetelés, geotextília, 6 csőáttörés, 5m fóliabádog>szakemberek, rézcső, csőhéj, gégecső kollektorhoz, dréncső növényházhoz, egyebek vízvezetékhez, 8 t andezit, andezit szállítása, 85db polifoam aprítéktábla , +25,5 m2 geotextília, polifoam-ok szállítása, kőművesek munkadíja V., 7 db Rehau cső, 510 m2 agrofólia, Tesa ragasztószalag)

Szólj hozzá!

18 Hőszigetelés, kúpív, előtető

2016. február 20. 19:23 - Dombházam

Elkészült a teljes hőszigetelés, mindenhova (a falakra és az opeion gyűrűkre is) felkerültek a polifoam aprítéktáblák.

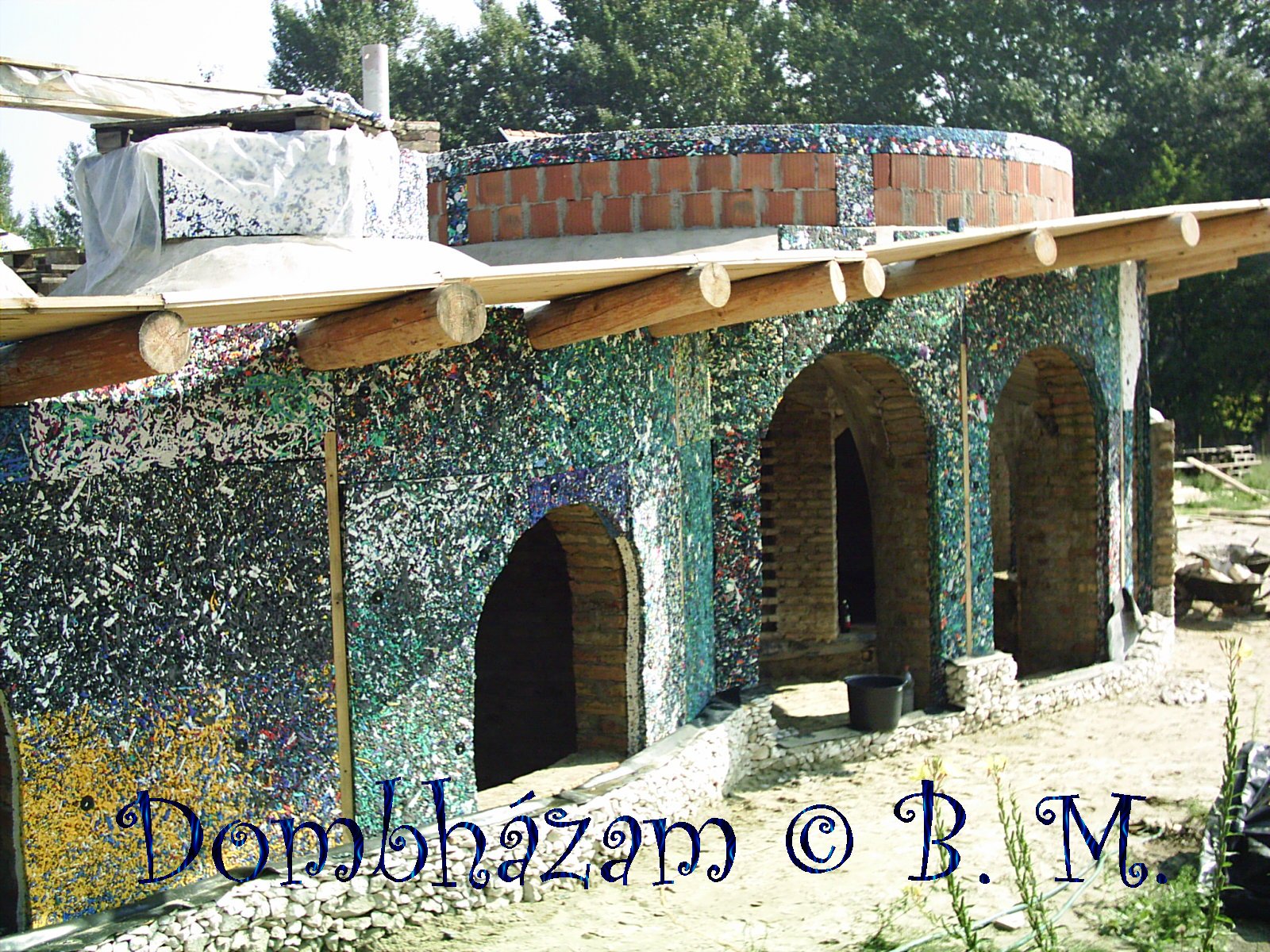

2005 augusztus 25.2005_08_25a.JPG

Készül a külső köpenyfal km-ű téglákból a kisszobáknál…

2005 augusztus 25.2005_08_25i.JPG

… és a nappalinál is.

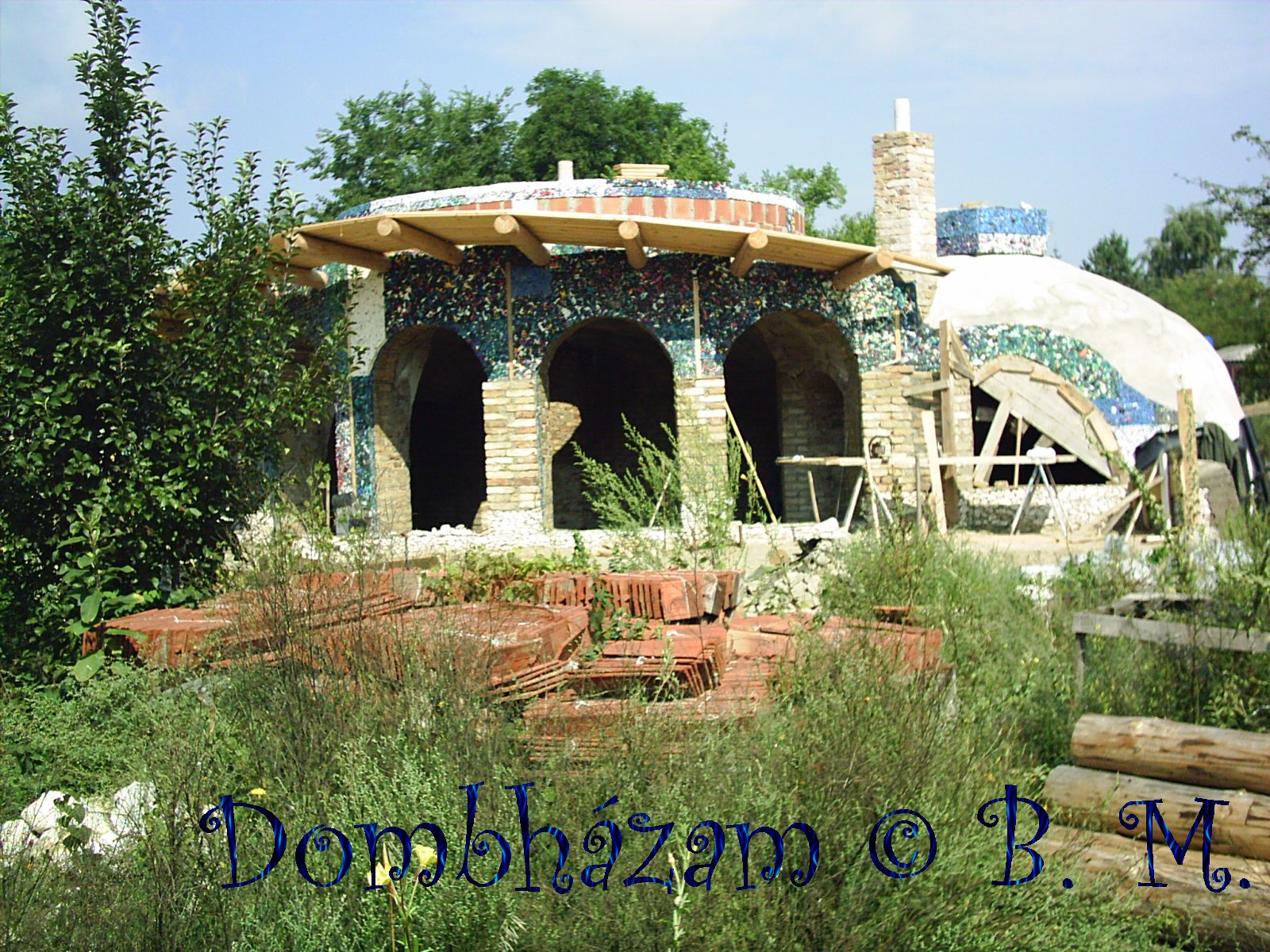

2005 augusztus 25.2005_08_25o.JPG

A hálószoba ablakánál kúpívet kellett építeni.

fotó kúpívhalo_kupiv.jpg

Ezt nem volt egyszerű kiszerkeszteni ;)

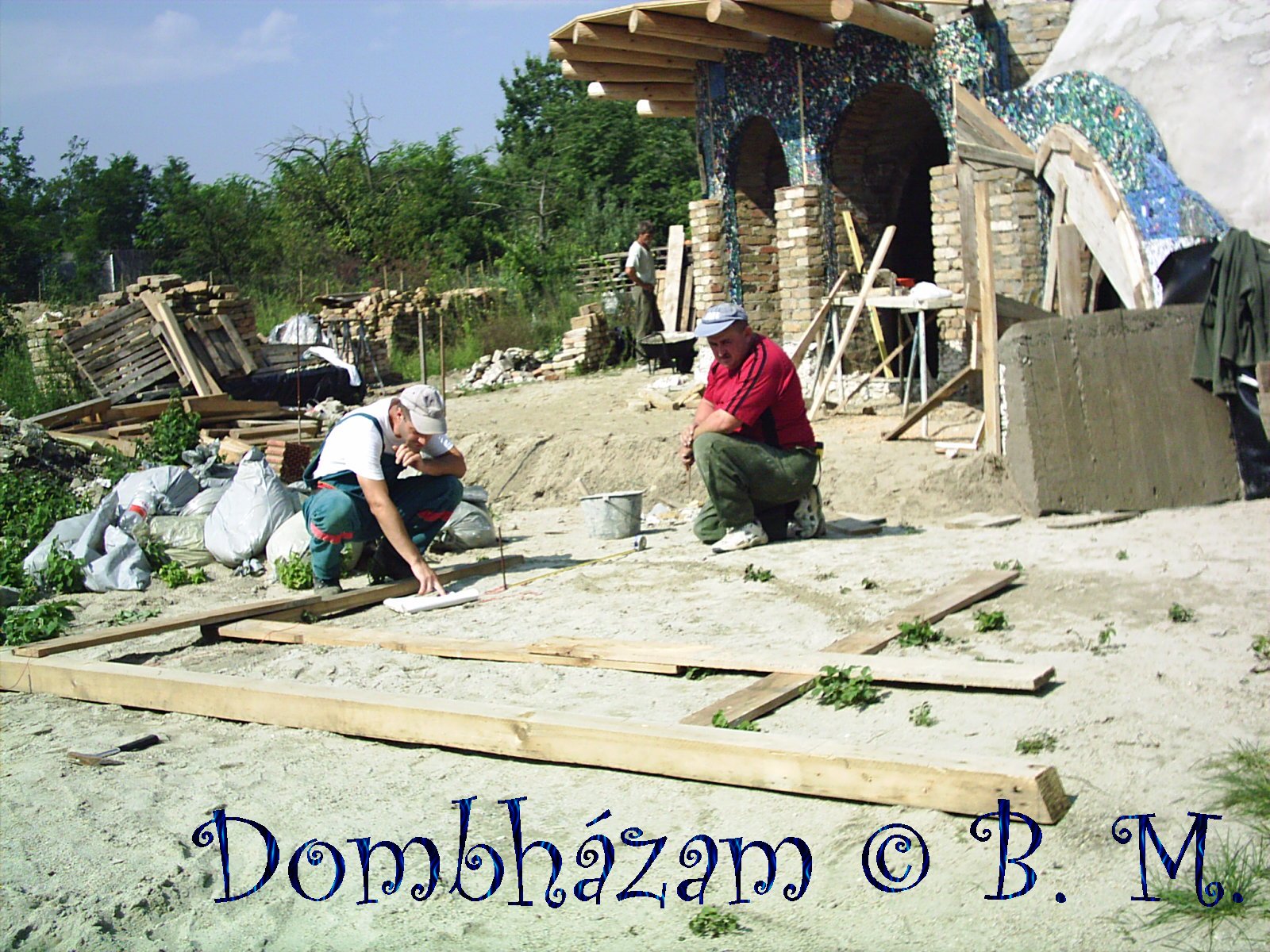

2005 augusztus 25.2005_08_25v.JPG

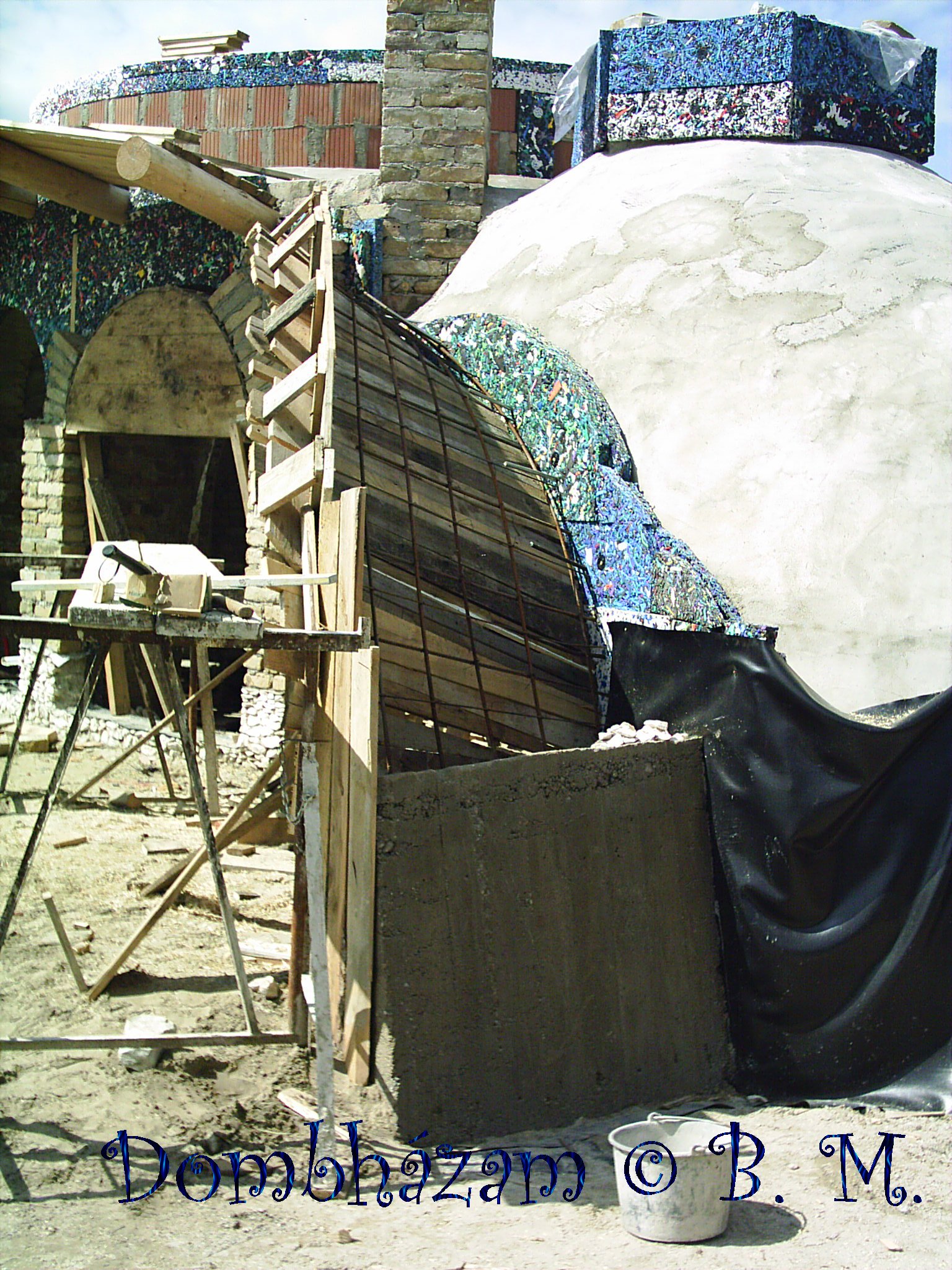

A kiszerkesztés után bezsaluzták és bevasalták a kúpívet.

2005 augusztus 26.2005_08_26a.JPG

Majd betonozás következett.

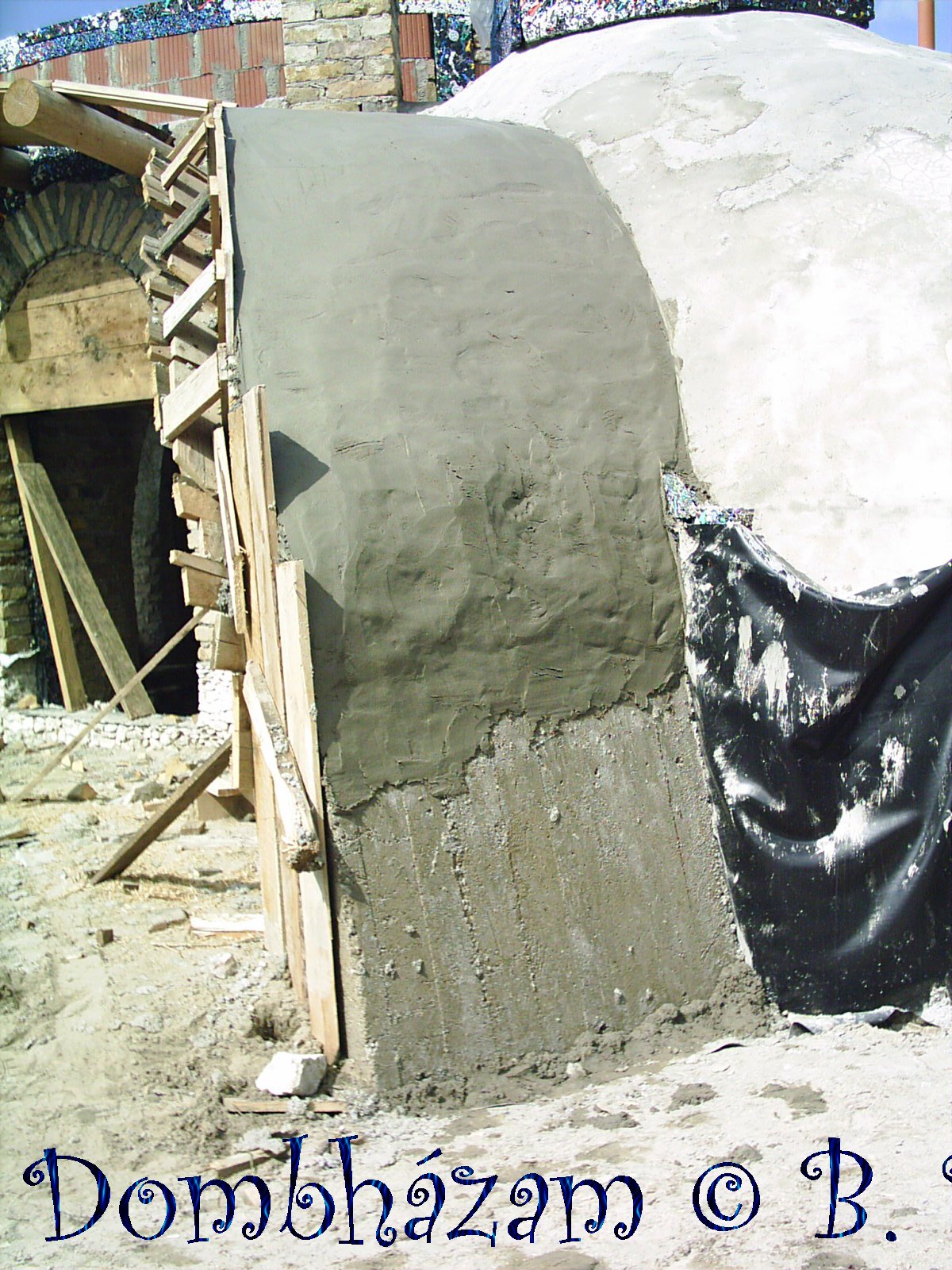

2005 augusztus 29.2005_08_29a.JPG

Teljesen elkészült az északi oldal előtetője.

2005 szeptember 2.2005_09_02b.JPG

Illetve majdnem kész a déli oldal előtetője. És készül a köpenyfal.

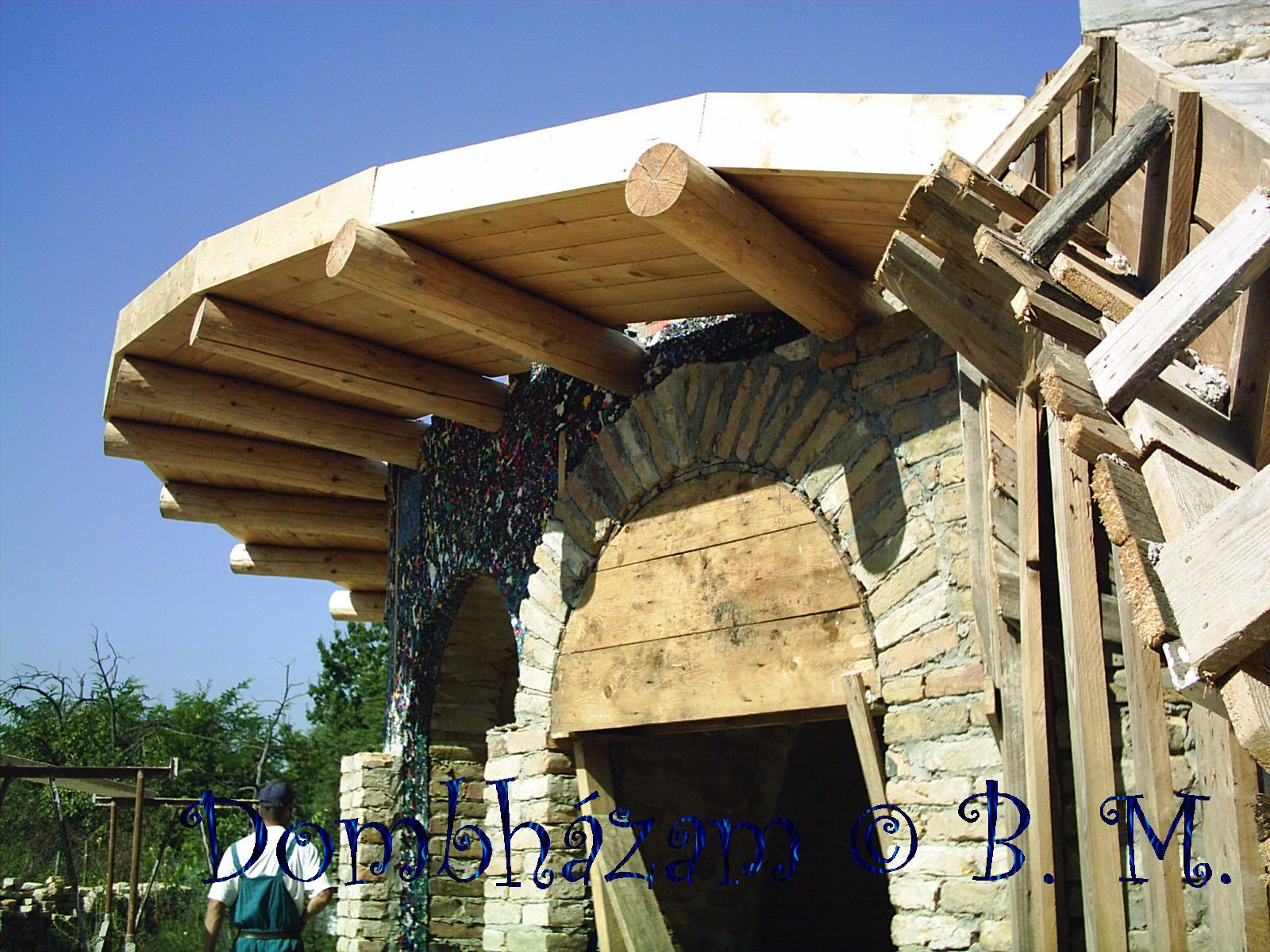

2005 szeptember 2.2005_09_02e.JPG

Teljesen kész mindenhol az előtető.

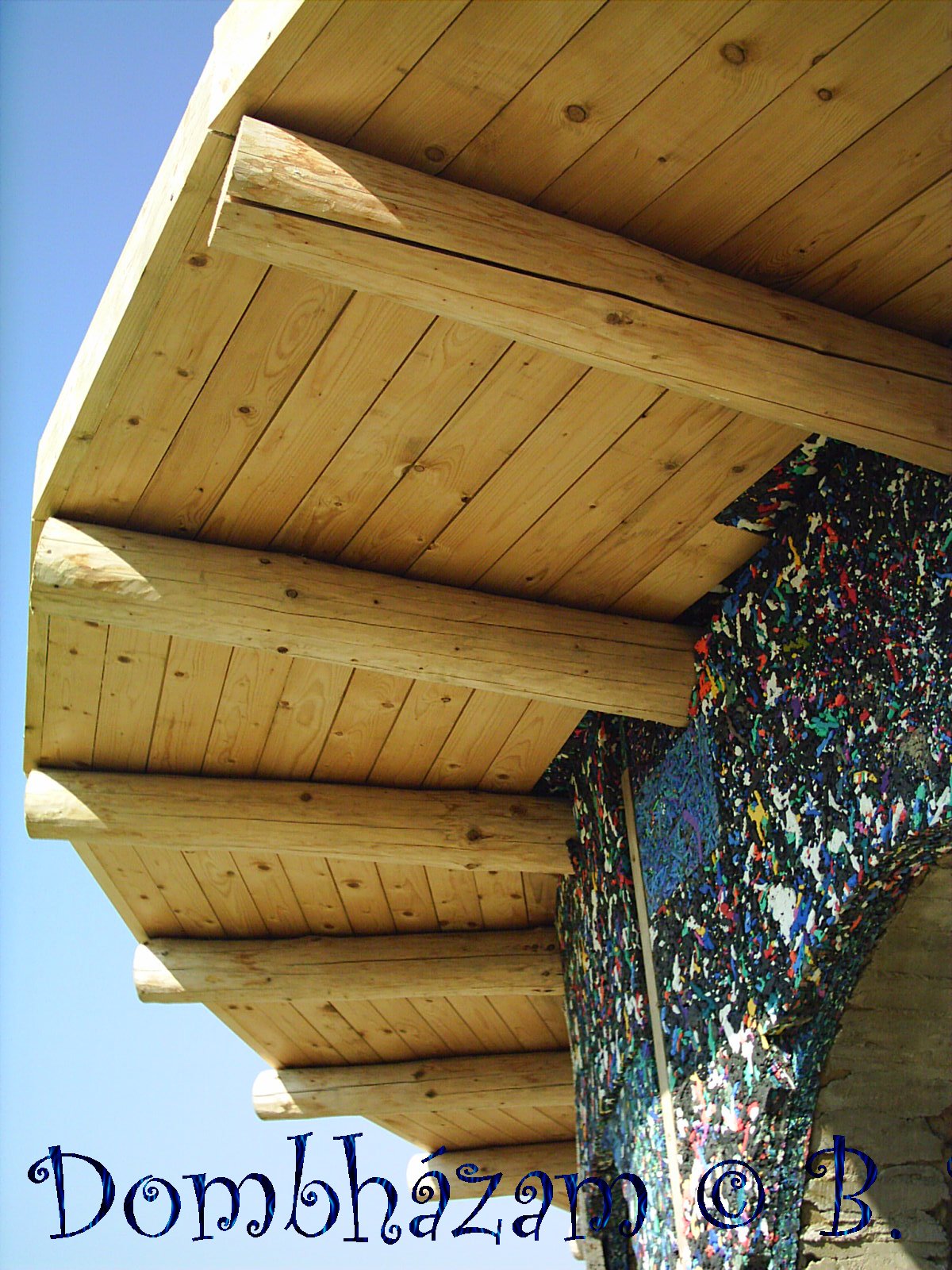

2005 szeptember 8.2005_09_08g.JPG

Az időszak pénzügyi összesítése:
2005 augusztus 25. és 2005 szeptember 8. között összesen 52.000,-ft

(6m3 0-4-es sóder, 3 szál 6-os, 3 szál 12-es betonvas, sóder és vasak szállítása, 2 fehér szilikon, 4db 4m-es palló pótlásnak előtetőhöz, villany, favéső, hegyesvéső, csavar, csavarhajtó, fúrószár, 25*3 lapos vasdarabok előtető oldalának összefogásához, PVC-cső vízvezeték-kivezetésekhez, 3 l lenolaj, fúrókalapács kölcsönzése)

Szólj hozzá!

17 Izgalmas rész: kibontjuk a nappali kupolájának a zsaluzatát ;)

2016. február 19. 19:29 - Dombházam

Jött a legizgalmasabb rész: eljött a nappali kupolazsaluzatának a lebontása, ez a legnagyobb kupolánk. Hívtuk Zsoltot – ki merjük-e bontani a zsalut? – „Persze! Kezdjétek el kibontani, ugráljatok rajta, s ha recseg, akkor álljatok le.” – Na és ha recseg, és leállunk, azután mi van? – „Hát akkor majd valami díszoszlopot kitalálunk.”….:D……       Ezen most biztos sokan felhördülnek ;)…Ez nem csüggesztett minket, inkább bátorságot adott. Teljesen megbíztunk Zsoltban, hiszen nem mindenre mondta, hogy persze csináljátok, maximálisan felelősségteljesen állt mindenhez. Tudta, hogy jól meg van tervezve, és jól meg is csináltuk.

Tehát a kedélyek megnyugtatása végett: Nem recsegett ;)... és ma sem recseg. Kibontottuk és nem kellett díszoszlop :)

Nappali részlete.

2005 augusztus 6.2005_08_06b.JPG

Az előzőtől kissé jobbra, még mindig a nappali, átlátással a közlekedőre, kisszobákra.

2005 augusztus 6.2005_08_06d.JPG

Kilátás a nappaliból…felfelé :)

2005 augusztus 6.2005_08_06e.JPG

Nappalihoz csatlakozó konyhaablak, és kamraablak.

2005 augusztus 6.2005_08_06f.JPG

Nappali pillérei.

2005 augusztus 6.2005_08_06g.JPG

Pillérek és felülvilágító együtt. Olyan, mint egy templom :)

2005 augusztus 6.2005_08_06k_1.JPG

Pillérek.

2005 augusztus 6.2005_08_06m.JPG

A közlekedőben és Blanka szobájában az „egérfuttató” ;)…a légjáratok.

2005 augusztus 6.2005_08_06o.JPG

Kész a lábazat a háló ablaka előtt.

2005 augusztus 9.2005_08_09b.JPG

Megkezdődött a nappaliból a talaj kitermelése.

2005 augusztus 9.2005_08_09i.JPG

Kilátás a hálóból a nappali pilléreire.

2005 augusztus 9.2005_08_09p.JPG

Kilátás a közlekedőből a nappaliba.

2005 augusztus 9.2005_08_09s.JPG

Ami talaj kikerült a nappaliból, azzal töltöttük fel a nappali előtti részt. A ház 50 cm-t süllyesztett padlószintű. Itt már a háló opeion gyűrűje is hőszigetelést kapott.

2005 augusztus 15.2005_08_15d.JPG

Az időszak pénzügyi összesítése:
2005 augusztus 1. és 2005 augusztus között összesen 55.000,-ft

(rakományrögzítő, villany, ütvefúró, csavarok, dübelek, tiplik, 8 db deszka előtető oldalára, 1 db fúrószár, 3 db bóros favédőszer)

Szólj hozzá!

16 Főleg a tetőn ;)

2016. február 18. 19:05 - Dombházam

Következett a nappali kupolájának a zsaluzatára a terméskő felhordása és a betonozás.

2005 július 13.2005_07_13a.JPG

Eredetileg a tervben az szerepel, hogy „A növénytetőben üvegezett faszerkezet alatt tetőkert-növényház készül.” Ez egyelőre még nincs meg, de úgy lett kialakítva, hogy bármikor megcsinálhatjuk. Ennek a kezdeménye látható itt.

2005 július 14.2005_07_14c.JPG

A ház ekkor.

2005 július 14.2005_07_14n.JPG

Az opeion (a belső tér megvilágítását szolgáló kör alakú nyílás a kupola záradékpontján) gyűrű zsaluja.

2005 július 14.2005_07_16c.JPG

Kezdődik a lábazat kirakása a déli oldalon. Külső köpenyfalazat: a 30 cm-es lábazati magasságig a külső teherhordó falak 1,5 mm Sicofol lemezszigetelést kaptak, melyet kívülről 2x5 cm polifoam aprítéktábla hőszigetelés, majd 25 cm vastag terméskő köpenyfal zár.

2005 július 16.2005_07_16h.JPG

2005 július 18.2005_07_18b.JPG

Készül a fa előtető: A kupola héjakba befalazott, konzolosan előreálló, kb. 20 cm átmérőjű hántolt gömbfa gerendákra 4 cm vastag, nútolt fapalló borítás került.

2005 július 20.2005_07_20a.JPG

Készül a tető-növényház, porotherm blokktégla anyagú körítőfal.

2005 július 20.2005_07_20f.JPG

Emelkedik a lábazat.

2005 július 20.2005_07_20i.JPG

Az északi oldalon készül az előtető.

2005 július 22.2005_07_22c.JPG

A fenti növényház körítőfala polifoam aprítéktáblával szigetelve.

2005 július 22.2005_07_22l.JPG

Lábazat és előtető a nappalinál.

2005 július 22.2005_07_22n.JPG

2005 július 26.2005_07_26g.JPG

Készül az északi oldal hőszigetelése.

2005 július 26.2005_07_26k.JPG

Az időszak pénzügyi összesítése:
2005 július 12. és 2005 július 29. között összesen 630.000,-ft

(60q cement, 12m3 sóder, 6 szál 12-es vas, 20q mész, cement,sóder,mész,vas 3 fuvarja, 3,063 m3 nútolt fapalló, 6 m3 sóder 0-4, 0,112 m3 zsaludeszka, 120 db porotherm tégla 30-as, nútolt fapalló szállítása, sóder,cement, tégla 3 fuvarja, csavarok fapallóhoz, kőművesek munkadíja IV., 4fúrófej, 100db 90-es dübel)

Szólj hozzá!

15 Nappali kupola zsalu

2016. február 17. 15:13 - Dombházam

Az előző bejegyzésben szó volt a légfűtésről a padló alatt. Itt készül a légfűtés járata.

2005 július 4.2005_07_04a.JPG

Folytatódott a nappali kupolazsaluzat vázának az építése.

2005 július 4.2005_07_04g.JPG

Így nézett ki kívülről a zsaluzat.

2005 július 4.2005_07_04i.JPG

A vázat elkezdték bevonni raklapdarabkákkal.

2005 július 6.2005_07_06c.JPG

Az elkészült zsalut bevasalták. Ez a nappali ablakok feletti rész.

2005 július 8.2005_07_08c.JPG

Épül a kémény.

2005 július 8.2005_07_08i.JPG

Terméskövek az északi oldalon felhalmozva, amik majd felkerülnek a tetőre.

2005 július 8.2005_07_08k.JPG

A kupola elölnézetből.

2005 július 8.2005_07_08p.JPG

Bekerültek előre is a nappalinál a rúdfák a helyükre.

2005 július 11.2005_07_11e.JPG

Az időszak pénzügyi összesítése:
2005 július 4. és 2005 július 11. között összesen 343.000,-ft

(0,5 m3 zsaludeszka, 15 szál dúcfa, zsalufák fuvarja, könyökcső, 110-es PVC-cső, 5kg huzalszög, kőművesek munkadíja III.)

3 komment

14 Hőszigetelés

2016. február 16. 20:43 - Dombházam

2005 június 21-én megérkeztek a polifoam aprítéktáblák a hőszigeteléshez, 5 cm vastag. Ez újrafeldolgozott polifoam, átengedi a levegőt, két rétegben került fel, tehát összesen 10 cm.

2005 június 22.2005_06_22b.JPG

Elkezdődhetett a ház hőszigetelése. Először a lábazat. Tárcsás dűbellel rögzítettük a falhoz a polifoamot.

2005 június 22.2005_06_22c.JPG

És megkezdődött a legizgalmasabb, legnagyobb kupola, a nappali kupolájának a zsaluzása. Itt is alulra raklapok kerültek, majd rá épült a váz.

2005 június 22.2005_06_22e.JPG

Mivel a konyha egyben van a nappalival, a zsaluzása is egyben történt. Itt már a konyha rész vázzsalujára teszik rá a kis raklapdarabkákat.

2005 június 22.2005_06_22f.JPG

Alakul a kupola váza.

2005 június 22.2005_06_22g.JPG

Pillérek, ablakok és nappali kupola zsaluzat találkozása.

2005 június 24.2005_06_24a.JPG

Itt tényleg olyan, mint egy vár az ágyújával ;). Északi oldalról nézve a konyha-nappali készülő kupola-zsaluja

2005 június 24.2005_06_24k.JPG

Mivel a házunk 50 cm süllyesztve van (itt még csak „lesz”), ezért a hőszigetelésre tófólia került vízszigetelésként a lábazatnál.

2005 június 28.2005_06_28b.JPG

Északi oldalon készül a hőszigetelés, először a lábazatnál.

2005 június 28.2005_06_28c.JPG

Északi oldalon szennyvíz cső áttörése a fürdőnél.

2005 június 28.2005_06_28d.JPG

A tervben az szerepel, hogy a tűzhelykazán hulladékhőjét belevezetjük a padló alatt futó járatokba légfűtésként. Először kitermeltük a talajt.

légfűtés tervrajzegerfuttato.jpg

Ezeknek a járatoknak a fali áttörése látszik a fotón.

2005 június 28.2005_06_28f.JPG

Elkezdődött a szobáknak az alulról jövő hő- és vízszigetelése, hiszen csak sávalap volt eredetileg a falak alatt. Zsolt eredetileg vízszigetelésnek itt is tófóliát írt elő, de mivel az költséges lett volna, főleg mivel ott kellett volna állnia folyamatosan egy speciális forrasztóembernek, ezért megbeszéltünk vele egy alternatív, egyszerűbb megoldást. Agrofólia két rétegben. Itt középen a bojler s.k. modellje látható ;)… be kellett próbálni, hogy befér-e a tervezett helyére...nem ez a helye, itt csak "pihen".

2005 június 30.2005_06_30a.JPG

A tófóliát és az agrofóliát mindennel megpróbáltuk összeragasztani…hát nem sikerült ;)

2005 június 30.2005_06_30j.JPG

És folytatódott a talaj kitermelése a szobákból.

2005 június 30.2005_06_30l.JPG

Az időszak pénzügyi összesítése:
2005 június 21. és 2005 június 30. között összesen 400.000,-ft

(3 kg bóros favédőszer, 200 db polifoam apríték tábla 5 cm, 200 db tárcsás dűbel, 510 m2 agrofólia 8,5m, polifoam aprítéktábla szállítása, söprű, ragasztó, szegecs, kőzetfúró 10-es, 30 q cement, 12 m3 sóder, sóder és cement 3 fuvarja, vízszigetelő ragasztó, 5 ragasztószalag, ecset, szerelő ragasztó, villany)

2 komment

13 Kizsaluzva

2016. február 15. 20:44 - Dombházam

Bezsaluzták a kamrát is.

2005 május 21.2005_05_21e.JPG

Kamra, gardrób, háló zsalu egyben fentről.

2005 május 21.2005_05_21g.JPG

A bevasalt előszobakupola-zsalura mészkő került, majd kiöntötték betonnal.

2005 május 21.2005_05_21i.JPG

A hálószoba, gardrób és kamra kupola egyben kiöntve, az északi oldalról nézve.

2005 május 24.2005_05_24e.JPG

A háló elölről :)… Ekkoriban történt, hogy egy néni megkérdezte, ugye jól tudja, hogy itt kerámiaműhely épül? ;)

2005 május 24.2005_05_24g.JPG

Kamra, gardrób, háló kupola a nappaliból.

2005 május 24.2005_05_24h.JPG

… és fentről

2005 május 24.2005_05_24l.JPG

A zsaluzat bentről.

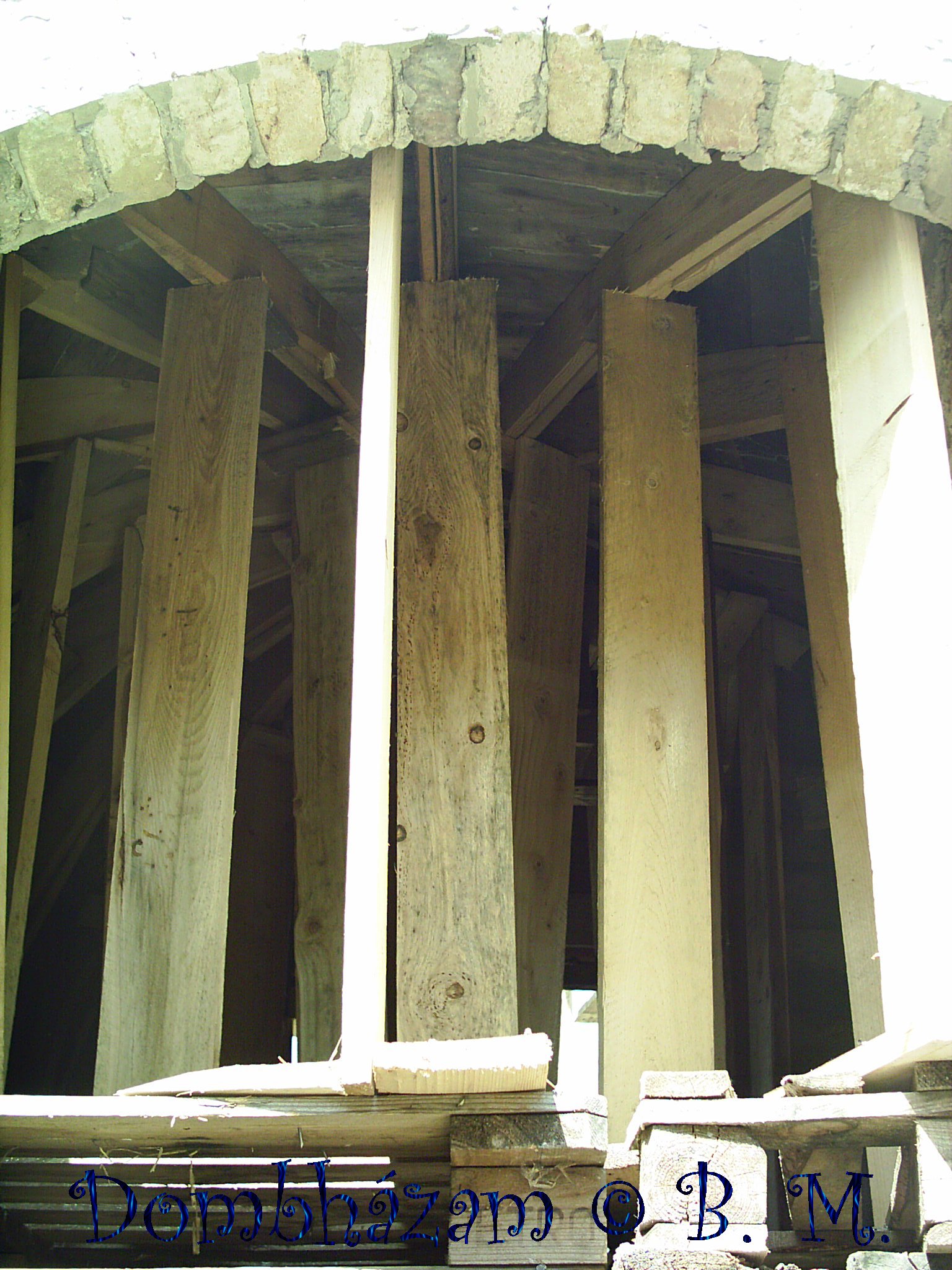

2005 május 24.2005_05_24j.JPG

A háló látványa az utcáról akkoriban :) . Alul meg van erősítve (megvastagítva a fal) andezitkövekkel, hogy majd bírja a talajterhelést, ne szakadjon szét.

2005 május 24.2005_05_24k.JPG

A kis helyiségek kupolái és jobbra a C.M., előszoba kupolája.

2005 május 24.2005_05_24n.JPG

Június közepén kizsaluzták a nappali pilléreit.

2005 június 14.2005_06_14a.JPG

És kizsaluzták a hálószobát is.

2005 június 14.2005_06_14d.JPG

Kiszedték a zsalut az előszobából is…

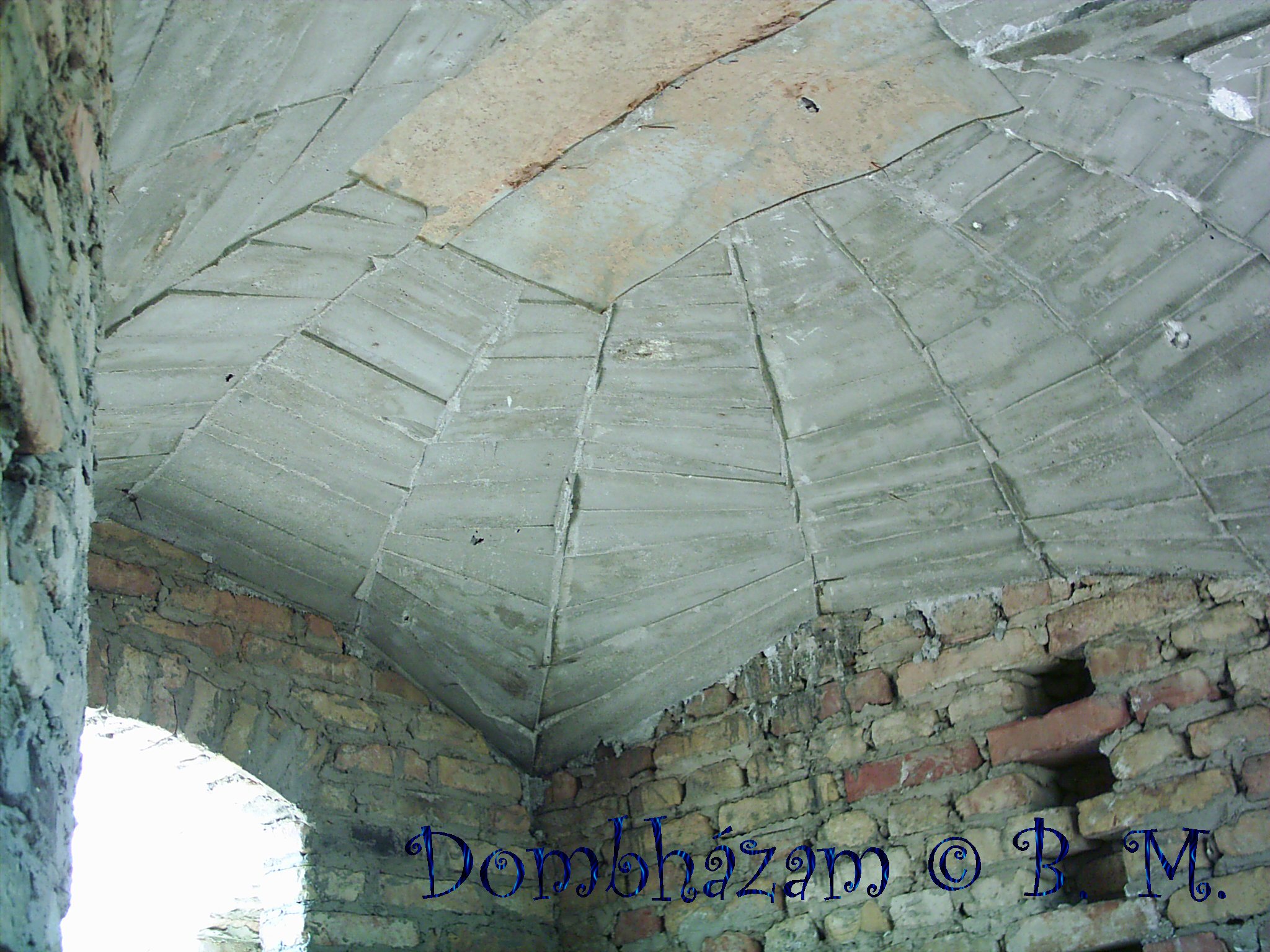

2005 június 14.2005_06_14l.JPG

… és a C.M.-ból is.

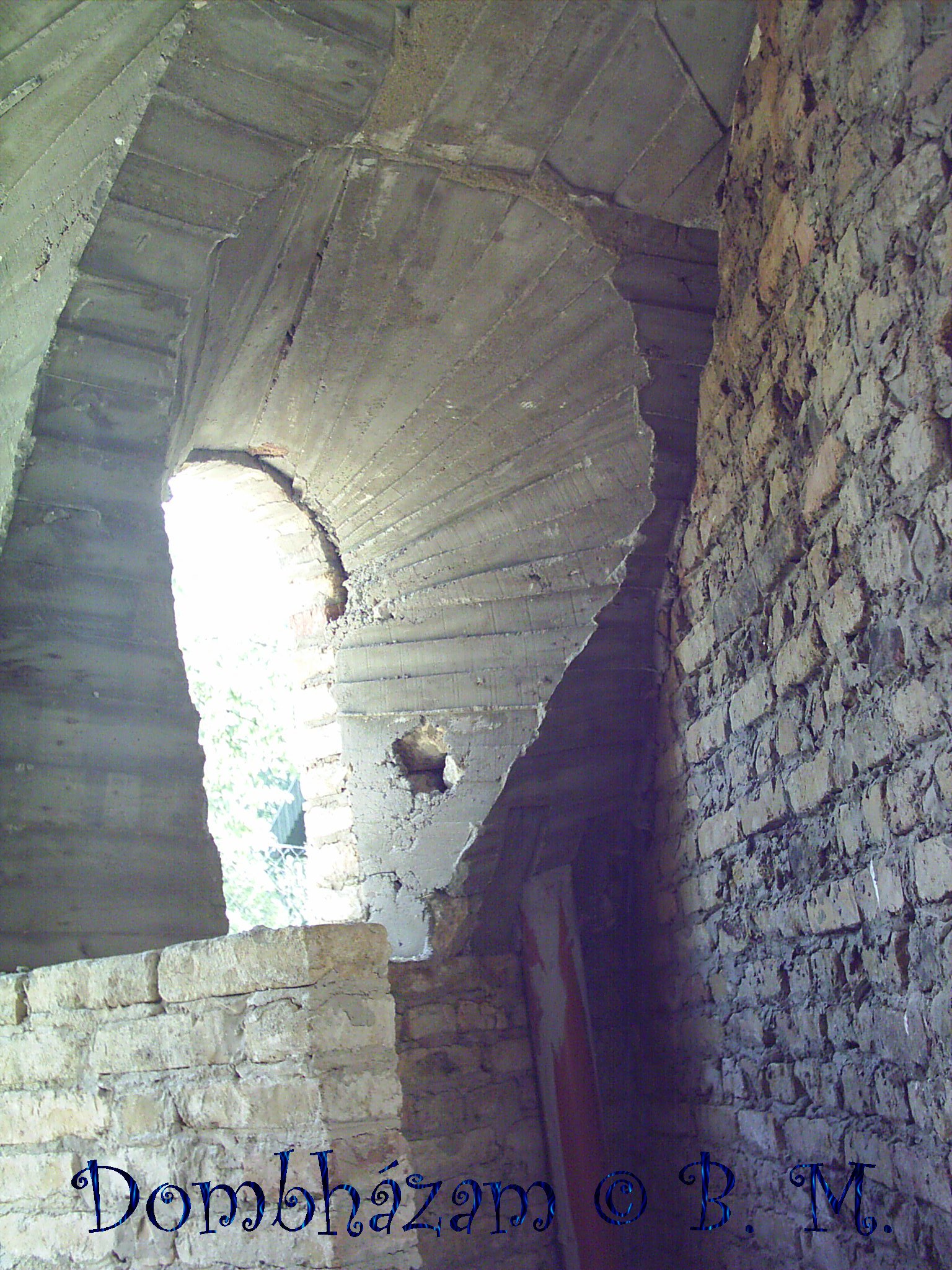

2005 június 14.2005_06_14n.JPG

A közlekedő kupolája is megszabadult a zsalutól. Itt kaptak később helyet a bojlerek.

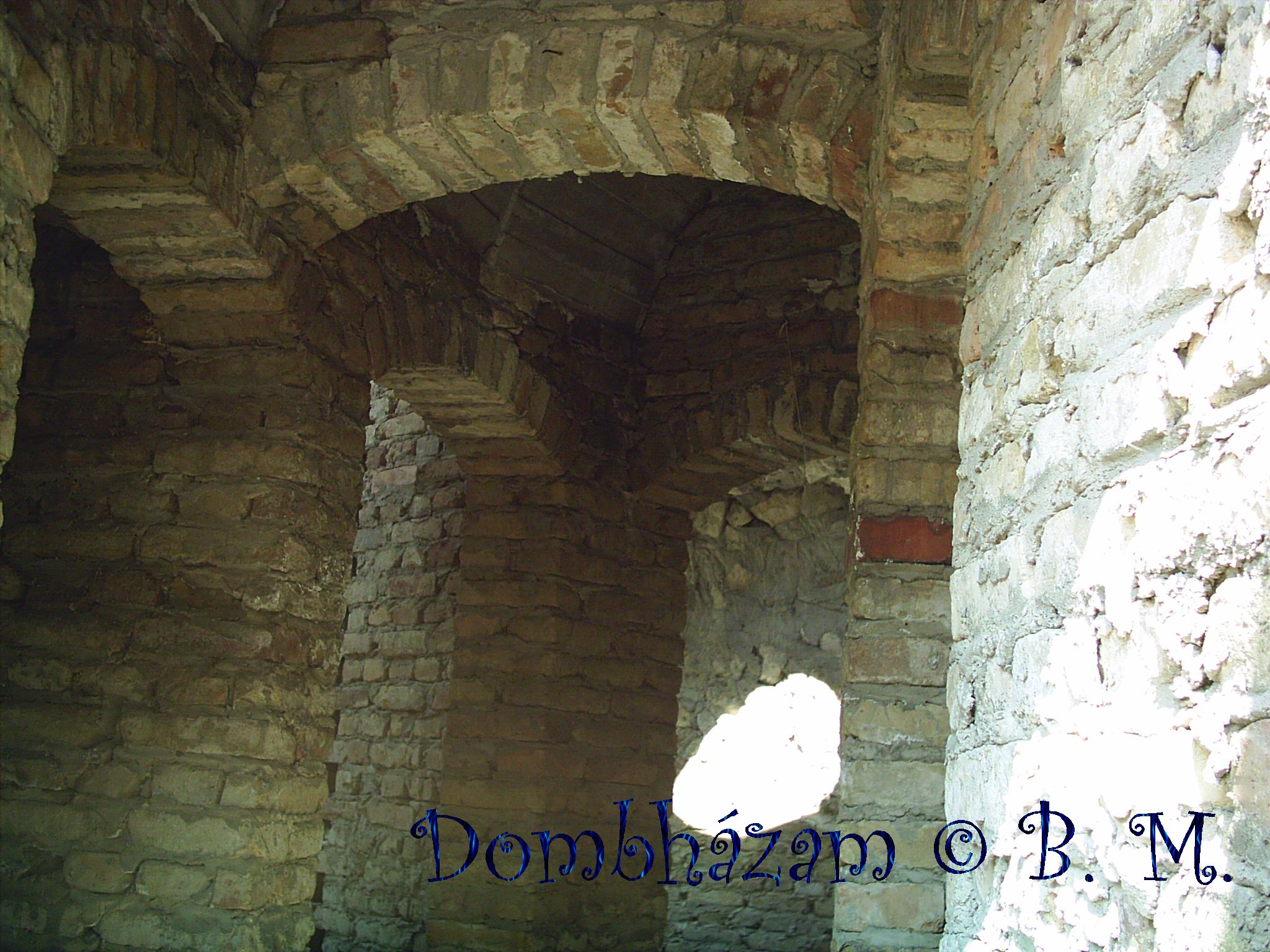

2005 június 14.2005_06_14s.JPG

Beköltözéskor a kikerült zsaluanyaggal fűtöttünk néhány télen át ;)

Az időszak pénzügyi összesítése:
2005 május 21. és 2005 június 20. között összesen 404.000,-ft

(kőművesek munkadíja II., dekopír, villany, Extol hőlégfúvó, konténeres sittszállítás, védő kesztyű, ütvefúró, kalapács nyél)

2 komment

12 Szép zsaluk :)

2016. február 14. 19:44 - Dombházam

A nagy csapat gyorsabban dolgozott, mint Péter egyedül :)

Kezdett láthatóvá válni a nappali frontja.

2005 május 8.2005_05_08c.JPG

Itt már látszanak az előtetőnek kihagyott lyukak.

2005 május 10.2005_05_10d.JPG

Elkezdték bezsaluzni (váz) az előszobát és a CM-t. Ezeken a helyiségeken nincsen felülvilágító.

2005 május 10.2005_05_10f.JPG

Nappali pillérei felülről.

2005 május 10.2005_05_10h.JPG

Másnapra az előszoba és a CM zsaluvázát be is borították raklapdarabkákkal.

2005 május 11.2005_05_11b.JPG

Ahogy ki lettek a zsaluzva az eredetileg szalmával zsaluzott kis helyiségek, vésővel ki kellett javítani az egyenetlenségeket, hogy ne legyen olyan barlanghatás a belógó sziklákkal ;)

2005 május 11.2005_05_11l.JPG

Elkezdődött a hálószoba bezsaluzása.

Ilyen volt a kupola metszet rajz (kamra, gardrób, háló)

Alulra raklapok kerültek.

2005 május 11.2005_05_11q.JPG

Majd jött a váz és a felülvilágítókürtő zsaluja.

2005 május 13. 2005_05_13c.JPG

És ezt is bevonták raklapdarabkákkal.

2005 május 14.2005_05_14a.JPG

Készül a gardrób zsaluja.

2005 május 14.2005_05_14c.JPG

Gardrób és háló zsalu fölülnézetből.

2005 május 14.2005_05_14e.JPG

Közben megkezdődött a szobákból a talaj kitermelése.

2005 május 16.2005_05_16f.JPG

Az időszak pénzügyi összesítése:
2005 május 9. és 2005 május 17. között összesen 133.000,-ft

(30 q cement, fuvarja, 10 kg szög, 12 m3 sóder, fuvarja)

Szólj hozzá!
